人民网海南视窗海口5月31日电(记者 吉羽)目前,海口市已进入雨季汛期,市政道路排水抢险工作成为海口市相关部门的一项重要任务。据了解,目前海口市中心区仍有17个积水点(包含列入2016年10个积水点改造的积水点),在10个积水点改造完工前,海口市市政管理局制订了《2016年海口市中心城区积水点排水工作预案》。人民网海南视窗独家对17个积水点排水措施作最新最全发布。
原标题:海口今年仍有17个积水点 最全排水措施在这

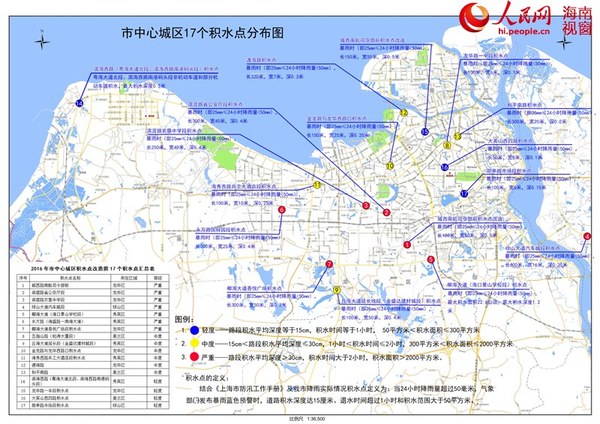

点击查看原图

人民网海南视窗海口5月31日电(记者 吉羽)目前,海口市已进入雨季汛期,市政道路排水抢险工作成为海口市相关部门的一项重要任务。据了解,目前海口市中心区仍有17个积水点(包含列入2016年10个积水点改造的积水点),在10个积水点改造完工前,海口市市政管理局制订了《2016年海口市中心城区积水点排水工作预案》。人民网海南视窗独家对17个积水点排水措施作最新最全发布。
(一)城西路南航司令部前积水点
1.积水原因:
城西路南航部队大门~天然明沟段地势较低,雨天时建设三横路、城西中学与苍峄路等处路面上雨水顺势而下,汇集到W×H=2000×800mm天然明沟处,加上明沟南侧上游村庄、农田等积水顺流而下,水量剧增一时排放不及,同时明沟被土地开发建设占用,造成地势较低段积水。
2.积水范围:苍峄路——城西路中石油加气站段机动车道积水,长150米,宽50米,深0.5米,最长积水时间3小时,车辆无法通行。
3.日常管养措施:
①海口市排水管道养护所在积水点改造完工前加强对该段明沟和坡巷路雨水方沟进行清淤,以缓解该处积水。
②管养班组定期清理该处排水管道。
4.应急措施:
海口市龙华区组织区水务部门采用挖掘机等开挖城西路至坡巷路段占压填埋的明渠,进行清障排水。
5.工程措施:
尽快实施城西路南航司令部前积水点改造工程。
(二)滨涯路省公安厅段积水点
1.积水原因:
由于规划排水出口尚未建设而无排水出路造成积水。
2.积水范围
公安厅门口向东50米两侧机动车道、非机东动车到积水,积水深度40cm,长300m,宽度40m,最长积水时间3小时,车辆无法通行。
3. 日常管养措施:
①市政排水人员按应急预案做好充分准备,人员、车辆降雨前第一时间到位。
②市排水部门加强雨天及时启动预案,打开井盖,放置警示牌,清理井口垃圾,加快排水。
③管养班组定期清理该处排水管道。
4.应急措施:
雨天利用电源泵车(琼A 39372)在滨涯路与金牛北路交叉口处进行强排措施,将积水排入金牛岭人工湖。
5.工程措施:
海口市市政管理局已实施海口市公园后路市政工程,预计7月前完场排水管网建设。
(三)滨涯路农垦中学段积水点
1.积水原因:
滨涯路已按雨污分流制修建了排水管道。其中金牛路——农垦中学段雨水管道的出水口位于农垦中学对面北侧的规划路,断面尺寸为W×H=4000×1600mm,向西排入宽约6米明渠后曲折蜿蜒北上排至金垦路过街涵洞,最后排入金牛岭人工湖。2008年以来,由于明渠沿途土地被村民开发利用,填埋占压明渠河道的行为屡屡发生,现农垦中学对面W×H=4000×1600mm的出水口已被占压、封堵,宽约6米的明渠已被缩小埋D800mm管后填埋,建成了一排排铺面、餐馆,造成排水断面严重减少而严重积水,雨天该路交通中断。
2.积水范围
农垦中学向东250米两侧机动车道、非机动车道积水.积水深度40cm,长250m,宽度40m,最长积水时间3小时,车辆无法通行。
3.日常管养措施:
①市政排水人员按应急预案做好充分准备,人员、车辆降雨前第一时间到位。
②市排水部门加强雨天及时启动预案,打开井盖,放置警示牌,清理井口垃圾,加快排水。
③管养班组定期清理该处排水管道。
4.应急措施:
雨天利用电源泵车(琼A 39372)在滨涯路与金牛北路交叉口处进行强排措施,将积水排入金牛岭人工湖。
5.工程措施:
尽快实施由海口市供排水管理处作为代建单位实施滨濂沟(金牛湖)水体整合整治工程。
(四)琼山大道汽车城、坡上村、儒教村段积水点
1.积水原因:
琼山大道位于南渡江海口段东岸,该路呈南北走向,为双向六车道,北端至东海岸鲁能集团,南端接新大洲大道,是通往机场和皇冠大酒店的主干道,全长约11.3公里。在修建时仅进行路面建设,没有按规划铺设雨、污水管网,只在道路两边路沿石位置每隔二三十米设一个进水井和3~5米长的导流沟,收集雨天路面的雨水排向道路两侧的土明沟,就近排入低洼地中。近几年来,随着城市的发展,大转盘汽车城、坡上村等地段人为将原来的明沟填埋,并将低洼地填高后修建房屋建筑,造成雨天机动车道路面的雨水没有出路而出现长时间积水不退的情况。
2.积水范围
积水深度35cm,长度600m,宽度16m,最长积水时间1小时,车辆无法通行。
3.日常管养措施:
①市政排水人员按应急预案做好充分准备,人员、车辆降雨前第一时间到位。
②市排水部门加强雨天及时启动预案,打开井盖,放置警示牌,清理井口垃圾,加快排水。
③雨天安全人员进行巡查,及时协调市供排水管理处开启白水塘排涝泵站强排。
4.应急措施:
雨天利用电源泵车(琼A 39551)进行强排措施,加快将积水排入两侧低洼地。
5.工程措施:
建议市水务部门尽快立项实施琼山大道的雨污水管网建设。
(五)椰海大道(海口景山学校段)积水点
1.积水原因:
①椰海大道已按雨污分流制建设,海口景山学校段雨水均就近排入南侧的白水塘中,然后通过一条天然明渠排到沙坡水库。2007年以来,随着白水塘周边填土用地的开发,白水塘面积缩小,致使水位上涨,导致该路段雨天屡屡被淹。
②白水塘至沙坡水库之间明渠长约5.2公里,系一条天然明沟,景山学校周边片区、椰海大道及沿途村庄的雨水排入明渠从白水塘向南曲折经过苍西村后流至沙坡水库,该明渠断面最窄处2米,最宽处达40米,明渠多处沟内水浮莲孽生,垃圾杂物丛生,苍西、苍东村沟段已被占压填埋,极大的缩小了过水面积,造成椰海大道、金福路和丘海大道延长线路段大雨天严重积水,交通中断。
2.积水范围
椰海大道景山学校段机动车道和非机动车道积水,最大积水面积22.6公顷,最大积水深度1.2米,最长积水时间为6小时,车辆无法通行。
3.日常措施:
①市政排水人员按应急预案做好充分准备,人员、车辆降雨前第一时间到位。
②市排水部门加强雨天及时启动预案,打开井盖,放置警示牌,清理井口垃圾,加快排水。
4.应急措施:
雨天利用电源泵车(琼A 39787)进行强排措施,加快将积水排入南侧已建排洪河道。
5.工程措施:
海口市供排水管理处实施白水塘沙坡水库段河道整治(一期)工程已完工,应加快白水塘沙坡水库段河道整治(二期)工程的实施及排涝泵站应尽快投入使用。
(六)永万路国科园段积水点
1.积水原因:
随着永万路的建成及人为开发建设,永万路东侧秀英西支沟周边将天然河道全部填埋,造成排水不畅。
2.积水范围
永万路进国科园路口北往南200米,积水深度40cm,长度200m,宽度25m,积水时间为3小时,车辆无法通行。
3.日常措施:
①市政排水人员按应急预案做好充分准备,人员、车辆降雨前第一时间到位。
②市排水部门加强雨天及时启动预案,打开井盖,放置警示牌,清理井口垃圾,加快排水。
4.应急措施:
由海口市秀英区政府组织区水务、执法等部门采用挖掘机等对被填埋的河道进行清障。
5.工程措施:
由海口市路桥建设投资有限公司实施秀英沟综合治理工程。
(七)椰海大道吾悦广场积水点
1.积水原因:
①、原有排水出口被占压填埋,排水功能丧失。
椰海大道(龙昆南路至学院路段)雨水管道W×H=2000×1600mm出水口原为向南排入低洼地排住美舍河。2014年6月后,随着新城吾悦广场项目的开工建设,低洼地已经全部占用填高,新城吾悦广场项目的开发商海口新城万博房地产发展有限公司在W×H=2000×1600mm出水口方沟盖板上铺设一条D=1200mm的管道,与其工地内的D=800~1000mm的合流管道汇合后向南排至迎宾大道西侧一低洼地,出口处铺设断面仅为D=600mm的波纹管。D=1200mm的管道与W×H=2000×1600mm出水口的管底高程相差1.4米,造成椰海大道(龙昆南路至学院路段)雨水管道的雨水排放以溢流的方式排放,原有排水出口自然排放功能丧失
②、由于原排出口管道仅为D=600mm的波纹管,椰海大道(龙昆南路至学院路段)汇水面积大,当降雨量达大雨时就会造成因排水出口瓶颈形成积水,严重时交通中断。
2.积水范围
椰海大道吾悦广场处。长度300m,积水深度50cm,宽度30m,最长积水时间为5小时,车辆无法通行。
3.日常措施:
①市政排水人员按应急预案做好充分准备,人员、车辆降雨前第一时间到位。
②市排水部门加强雨天及时启动预案,打开井盖,放置警示牌,清理井口垃圾,加快排水。
4.应急措施:
雨天利用电源泵车(琼A 39793)在椰海大道与龙昆南路延长线交叉口处进行强排措施。
5.工程措施:
由海口市龙华区城市投资控股有限公司加快实施新城吾悦广场周边12米规划路项目。
(八)五指山松涛大厦段积水点
1.积水原因:
五指山路合流沟通过海口宾馆后面小巷后排入东湖,平时已充满半沟污水,建设标准低,排水能力不足,同时如遇雨天东湖水位高涨,会加剧五指山路积水。
2.积水范围:五指山路(松涛大厦段),积水深度20cm,长度100m,宽度18m,最长积水时间为2小时,车辆缓慢通行。
3.日常措施:
①市政排水人员按应急预案做好充分准备,人员、车辆降雨前第一时间到位。
②市排水部门加强雨天及时启动预案,打开井盖,放置警示牌,清理井口垃
圾,加快排水。
③协调人民公园管理处雨天前打开小石桥闸门放水腾空东西湖库容排水。
4.工程措施:
实施五指山路改造工程已纳入我局今年实施的PPP模式双创项目中。
(九)丘海大道延长线段(金盛达建材城段)积水点
1.积水原因:
丘海大道延长线由海口市城市建设投资有限公司作为业主于2011年建成通车。该道路修建了两侧排水明沟,雨水通过明沟排入道路西侧低洼地和水塘等水体,另外,丘海大道延长线——沙坡水库之间明渠多处沟内水浮莲孽生,垃圾杂物丛生,苍西、苍东村沟段已被占压填埋,极大的缩小了过水面积,造成丘海大道延长线路段大雨天严重积水,交通中断。
2.积水范围:长1000米,宽50米,深0.4米,最长积水时间为3小时,车辆缓慢通行。
3.日常措施:
①市政排水人员按应急预案做好充分准备,人员、车辆降雨前第一时间到位。
②市排水部门加强雨天及时启动预案,打开井盖,放置警示牌,清理井口垃圾,加快排水。
4.应急措施:
雨天利用电源泵车(琼A 39550)进行强排。
5.工程措施:
丘海大道延长线(金盛达建材城段)积水点改造工程已纳入我局下属单位市排水管道养护所今年实施的积水点改造项目中。
(十)金龙路与龙华西路口积水点
1.积水原因:
龙华西路、华海路、金龙路三条路道路的雨水管道均通过现龙华路利亨花园旁小巷的合流方沟经龙园别墅后在银洲宾馆对面排入龙昆沟。造成积水的主要原因是下游断面减小,雨量太大时无法及时排放,金龙路、龙华西路、华海路的雨水管道内雨水汇流至合流方沟内,水量剧增,由于加上龙昆沟水位高顶托住拍门,合流方沟内水量一下子排放不及造成路面积水,雨停后待龙昆沟水位下降后积水才能消退。三路交汇处路面高程为3.87米,该段合流沟出口处龙昆沟沟底高程为1.73米,受到龙昆沟水位顶托,三路交汇处雨水无法排放而积水。
2.积水范围:
华海路与金龙路交叉口向龙华路方向150米。积水深度25cm,长度150m,宽度25m,车辆缓慢通行。
3.日常措施:
①市政排水人员按应急预案做好充分准备,人员、车辆降雨前第一时间到位。
②市排水部门加强雨天及时启动预案,打开井盖,放置警示牌,清理井口垃圾,加快排水。
4.工程措施:
①由海口市路桥建设投资公司作为代建单位实施龙昆沟(银洲宾馆段)污水截流工程,该项目已列入2016年PPP模式双创项目。
②建议市水务部门牵头组织龙昆沟出口处新建大型雨水排涝泵站建设可行性研究。
(十一)海秀西路兵工大酒店段积水点
1.积水原因:
海秀快速路项目施工破坏施工范围内海秀西路的雨、污水管道设施,导致排水管道堵塞、井盖损坏及被填埋,造成雨天无法排水形成路面积水。
2.积水范围
兵工大酒店东西各25米,军区门口红绿灯向南50米,积水深度25cm,长度100m,宽度10m,最长积水时间6小时,车辆缓慢通行。
3.日常措施:
①市政排水人员按应急预案做好充分准备,人员、车辆降雨前第一时间到位。
②市排水部门加强雨天及时启动预案,打开井盖,放置警示牌,清理井口垃圾,加快排水。
4.应急措施:
海口市城建集团有限公司尽快对损坏堵塞的管道进行修复和疏通。
5.工程措施:
由海口市城建集团实施海秀西路施工损坏堵塞的排水管道修复工程。
(十二)渡海路积水点
1.积水原因:
该片区一条重要的排水管道出海口段被开发商——绿地集团施工破坏。该段管道断面为2-D600mm,埋深3~4m,从南向北横穿渡海路和北侧沿海地块后,排入大海。该片区另一个开发商——恒大集团在建筑施工过程中,也破坏了横穿渡海路排海的另外两条排海管道。直接导致新港片区渡海路、海运路、泰华路北段及新港路的排水管网无法正常排水。
2.积水范围:长320m,积水宽度7m,积水深度30cm,最长积水时间4小时,车辆缓慢通行。
3.日常措施:
①市政排水人员按应急预案做好充分准备,人员、车辆降雨前第一时间到位。
②市排水部门加强雨天及时启动预案,打开井盖,放置警示牌,清理井口垃圾,加快排水。
4.应急措施:
绿地和恒大公司雨天按临时应急排水方案采用抽水泵抽排.
5.工程措施:
渡海路雨水管道出海口段应急工程已纳入我局下属单位市排水管道养护所今年实施的积水点改造项目中。
(十三)和平南路积水点
1.积水原因:
和平南路两侧排水管道均为合流管道,管径较小,常时污水管道内污水已半管,加上该路段东侧至美舍河西岸地势东高西低,雨天大量雨水沿海府路、君尧村、建山里等居民区小巷直接排入和平南路,宛如湍急的小溪,水量大而无法及时排泄,造成路面积水。
2.积水范围:
南联路——文明东路两侧机动车道积水。积水深度20cm,积水长度300m,积水宽度20m,最长积水时间2小时,车辆缓慢通行。
3.日常措施:
①市政排水人员按应急预案做好充分准备,人员、车辆降雨前第一时间到位。
②市排水部门加强雨天及时启动预案,打开井盖,放置警示牌,清理井口垃圾,加快排水。
4.工程措施:
和平南路改造工程已纳入我局今年实施的PPP模式双创项目中。
(十四)滨海西路(粤海大道北段、滨海西路南港码头段)积水点
1.积水原因:
造成积水的主要原因是雨水管道无出路。由于目前规划二号路(玉琼北路)现状为土路,尚未按规划建设排水管道,粤海大道积水路段雨水无处排放,管道内全部被雨水充满,粤海大道(滨海西路以南约350米)处道路积水段路面标高比滨海西路与粤海大道交叉口处路面标高低84cm,当管道内雨水充满后,地势最低的路段雨水无处可排水。
2.积水范围:粤海大道北段、滨海西路南港码头段非机动车道和部分机动车道积水,最大积水深度0.5米,最长积水时间2小时,车辆可以通行。
3.日常措施:
①市政排水人员按应急预案做好充分准备,人员、车辆降雨前第一时间到位。
②市排水部门加强雨天及时启动预案,打开井盖,放置警示牌,清理井口垃圾,加快排水。
4.工程措施:
尽快立项实施滨海西路北侧片区的规划二号路(玉琼北路)、规划五号路等规划道路及排水管网建设,以尽早解决滨海西路和粤海大道处积水问题。
(十五)龙华路一中段积水点
1.积水原因:
暴雨时常伴有海水高潮位,龙昆沟、大同沟因受潮汐影响海水顶托,造成地势较低的路段积水。
2.积水范围
一中门口向一中天桥30米,财盛大厦左右15米,省医院门口左右15米积水。积水深度10cm,积水长度100m,积水宽度6m,最长积水时间2小时,车辆可以通行。
3.日常措施:
①市政排水人员按应急预案做好充分准备,人员、车辆降雨前第一时间到位。
②市排水部门加强雨天及时启动预案,打开井盖,放置警示牌,清理井口垃圾,加快排水。
4.工程措施:
龙华路改造工程已纳入我局今年实施的PPP模式双创项目中。
(十六)大英山西四路积水点
1.积水原因:
造成积水的主要原因是雨水管道无出路。由于目前省府北路西段道路及相应排水设施尚未建设,当管道内雨水充满后,地势最低的路段雨水无处可排,造成积水。
2.积水范围:
蓝天路右拐大英山西四路慢车道50米积水。积水深度10cm,积水长度50m,积水宽度5m,最长积水时间2小时,车辆可以通行。
3.日常措施:
①市政排水人员按应急预案做好充分准备,人员、车辆降雨前第一时间到位。
②市排水部门加强雨天及时启动预案,打开井盖,放置警示牌,清理井口垃圾,加快排水。
4.应急措施:雨天利用电源泵车(琼A 39763)进行强排。
5.工程措施:
蓝天路改造工程已纳入我局今年实施的PPP模式双创项目中。
(十七)勋亭路市场段积水点
1.积水原因:
勋亭路位于海口市琼山区,呈南北走向,南与海府路相接,北侧与国兴西路毗邻。该路北端有海口市全国重点文物保护单位——李硕勋烈士纪念亭,因此得名勋亭路。勋亭路路宽约15米,目前南段仅有一条断面尺寸为D400mm合流管道位于道路西侧机动车道内,东侧没有进水井路面高低不平,且在李硕勋纪念亭至五指山南路段现状道路为土路,没有排水管道,造成雨天道路。
2.积水范围:积水深度15cm,长度100m,宽度6m,最长积水时间3小时,车辆可以通行。
3.日常措施:
①市政排水人员按应急预案做好充分准备,人员、车辆降雨前第一时间到位。
②市排水部门加强雨天及时启动预案,打开井盖,放置警示牌,清理井口垃圾,加快排水。
4.工程措施:
