帮企业抢出时间!打好戈壁上的这场“算力突围战” 接住纷至沓来的订单
央视网消息:“不到长城非好汉,屈指行程二万”。长征之路是绝境奋起、攻坚克难的突围之路,是不惧封锁、自主图强的奋斗之路。地处腾格里沙漠东南缘的宁夏中卫,从2013年开始建设“算力之城”。近几年,随着算力需求井喷,相关订单纷至沓来,中卫靠什么接得住?

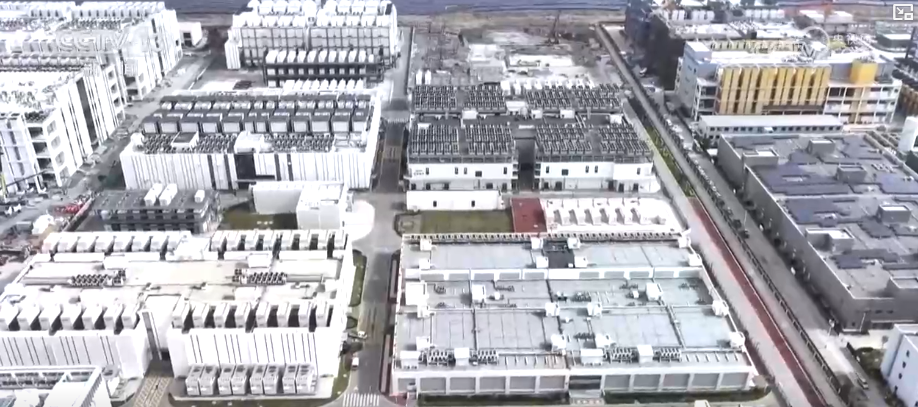

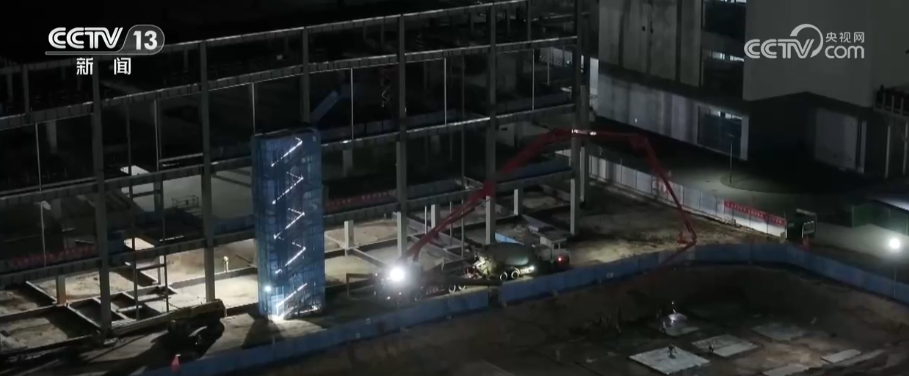

晚上11时,秋夜的中卫气温已降到10摄氏度以下,中卫市一处数据中心的施工现场却灯火通明,多台大型机械同时作业。数据楼里,基础设施建设、架设光缆、安装机柜等工序同步推进。到了白天,“抢时间”的紧迫感更加直观,运输车辆往来穿梭,施工火热。
中铁十二局中卫数据中心项目总工程师王永照表示,他工作了十多年,这个项目是他干过的最快的项目。按照以往的施工经验,这个得干一年多,现在三拨施工人员24小时连轴转,实际干了180天。
昼夜不停赶进度的背后是市场扑面而来的算力需求。截至目前,中卫市算力规模已累计达到29万P。然而,企业订单仍在源源不断涌来,算力供给依然紧俏。
中国联通中卫云数据中心算网建设部负责人卢佳乐表示,各互联网大厂需要大量算力,他们也很迫切去上架服务器。算力需求得到了井喷式爆发,他们也是收到了大量的订单。

算力需求井喷式增长,新建数据中心迫在眉睫。用地,则是首先要解决的问题。在中卫市数据局,企业代表前来办理最迫切的事儿就是拿地。但需求多、土地紧,企业的愿望很难完全满足。
这家企业想在西部云基地附近再拿一块地作为二期项目。对企业来说,项目离得近,运营起来更方便。但西部云基地地块早已排满,数据局建议企业考虑新开发的余丁片区。到底拿哪块地,企业和政府还在协商。
针对用地紧张问题,近年来,中卫市一直在扩充数据中心的建设用地。5年前规划面积是6000亩,到2026年年初已在中卫多个地块扩充到了2.65万亩,2026年以来又规划了9000亩,以满足新增算力的用地需求。
地有了,审批也得跟上。为了让项目尽早开工,中卫市把过去的“串联审批”改成了“并联审批”。多个部门同时审、同步办,数据局牵头,专人专班对接入驻企业,提高数据项目审批效率。
中卫市数据局办公室主任孟凡振介绍,发改还有国土,还有消防,或者其他的一些审批事项,都做到全流程跟踪服务,尽最大努力把企业时间抢出来。

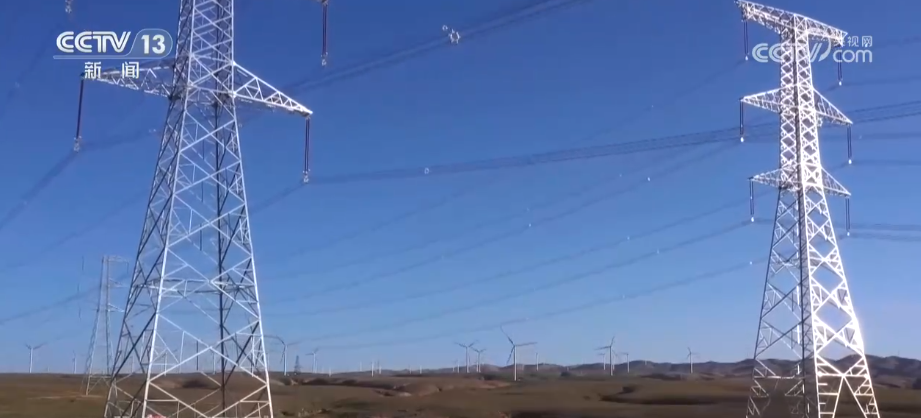

电力保供是数据中心的生命线。中卫拥有充足的风光绿电资源,新能源装机规模达1829万千瓦。当地供电单位利用智慧调度平台,提前预测风光出力、实时平衡供需,保障算力中心24小时不间断稳定供电,价格上同样保持平稳。

戈壁滩上的风和光正变成看得见的生产力。如今,中卫算力集群已初具规模,但短板同样清晰。高端专业人才与产业增速不匹配,上游服务器、机电装备制造环节薄弱,下游数据应用与价值挖掘也不够充分。破解这些难题正是中卫数据产业建设者在这个时代的新长征。眼下,这场戈壁上的“算力突围战”仍在继续。
