国庆走基层|节日不停工!清溪水库,每天长高15厘米

国庆走基层|节日不停工!清溪水库,每天长高15厘米

自动播放

十月初启,宁海清溪水库项目建设按下“快进键”。

10月2日上午,在清溪水库项目施工现场,挖掘机轰鸣、运输车辆穿梭、吊臂起落……山谷之间,数百名建设者忙碌的身影交织成一幅攻坚画卷。

image_1

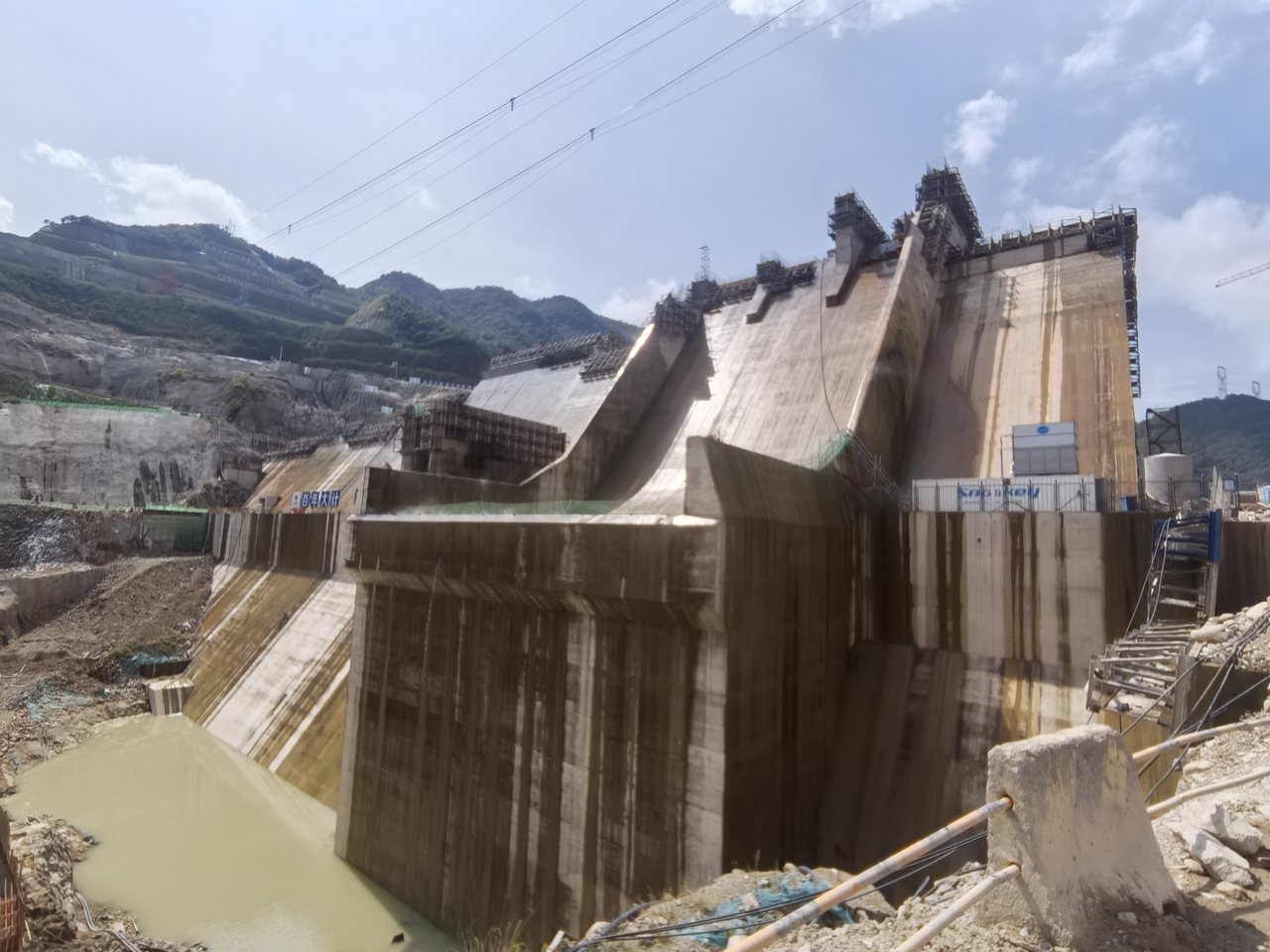

浇筑中的水库大坝。本文图片由孙吉晶摄

站在施工便桥上远眺,几十米外,清溪水库大坝拔地而起,灰白色坝体镶嵌在两山之间,远远望去,十分壮观。

建设中的清溪水库是一个跨区域的国家重点水利基础设施项目,涉及宁海、天台、三门三县,坝址位于宁海桑洲镇辽车村,总库容8511万立方米。水库大坝为混凝土重力坝,坝顶长度366米,设计最大坝高101米。

image_2

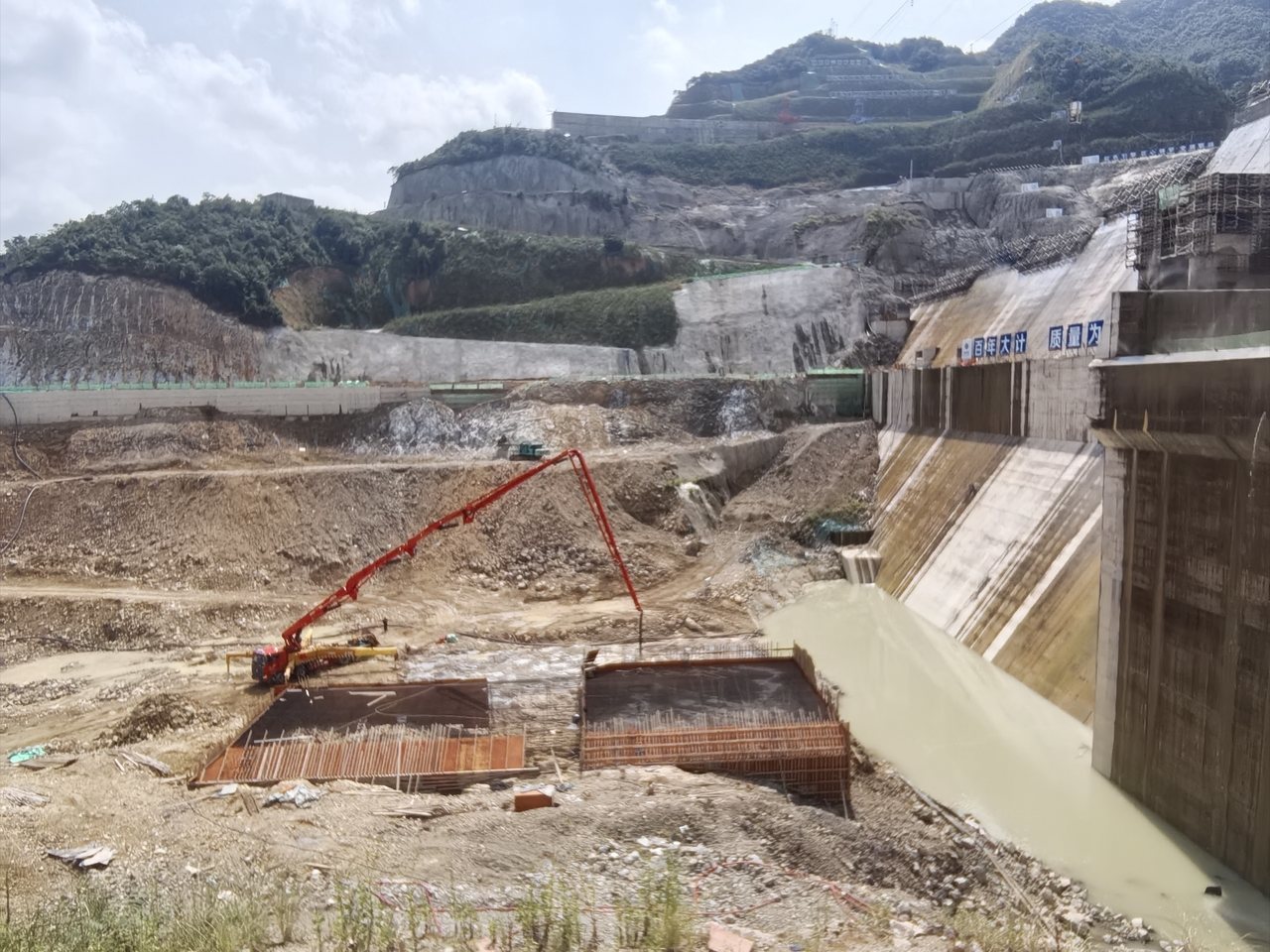

记者看到,在大坝主体混凝土浇筑施工现场,两台高速缆机正在高空来回作业,将混凝土输送至坝段。

“这两条‘空中干线’有效解决了施工中的物料输送难题,单台一个月可完成混凝土浇筑3.8万立方米。”中国水电十一局宁海清溪水库项目总工王正大说,依靠空中缆机投送和振捣臂等协同的机械化施工,大坝每天以15厘米左右的高度不断攀升。

“大坝最高处已达92米,相当于30层楼高,最高坝段距离大坝封顶仅剩9米。”王正大介绍,目前,大坝已浇筑混凝土63万立方米,完成大坝混凝土总量的四分之三。

气温逐步回落,工程迎来混凝土施工黄金窗口期。中秋、国庆双节期间,众多建设者主动放弃休假,扎根山谷工地,在青山绿水间抢抓施工节点。

image_3

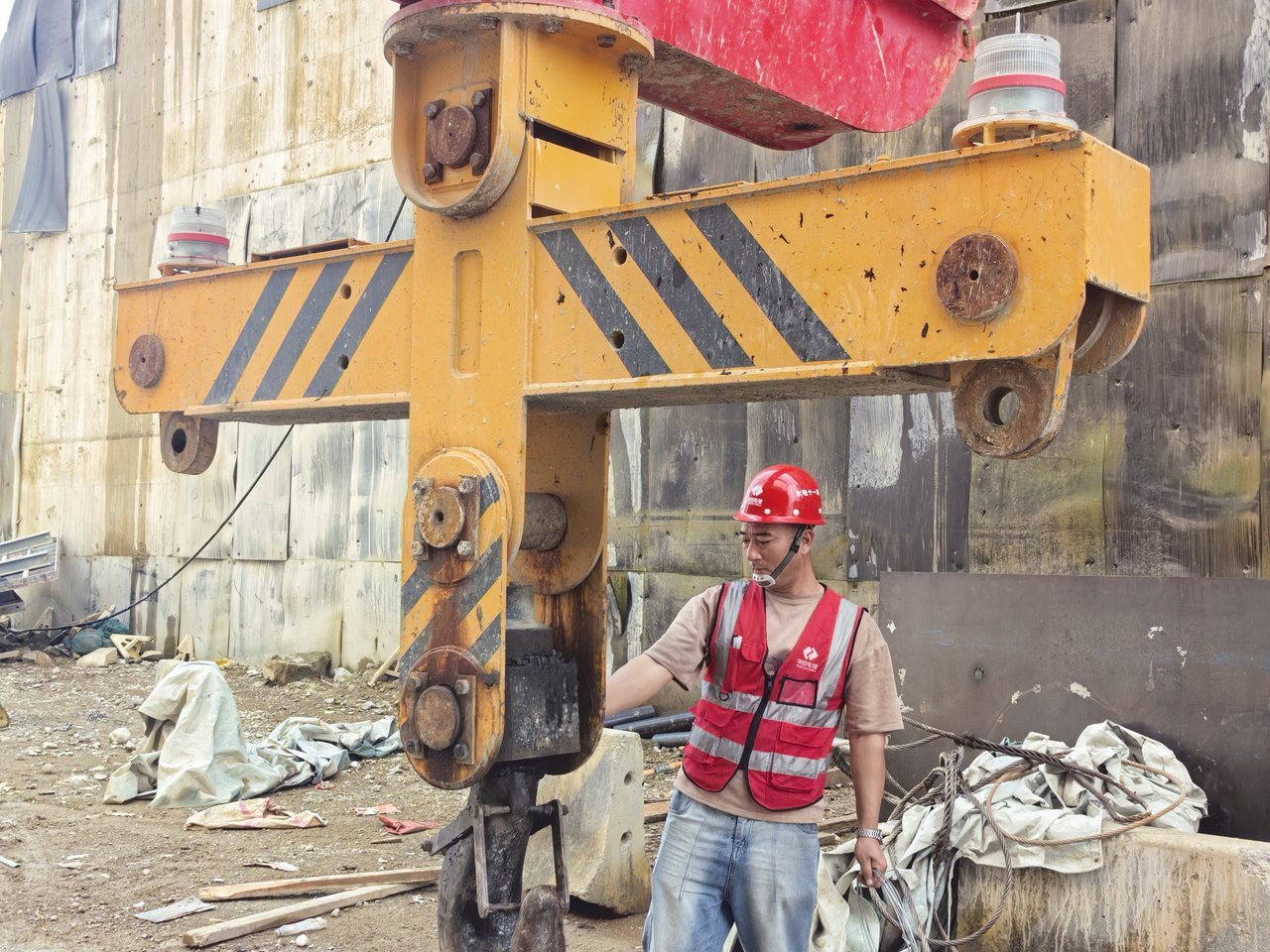

闫利涛在检查吊钩。

施工班组长闫利涛老家在河南,他和妻子两人都在清溪水库建设工地上干活。

“中秋、国庆都没有休息,把本职工作做好,顺顺利利把水库建设好。”闫利涛说,项目部安排了乒乓球、羽毛球、棋牌室等活动场地,让工友们在紧张工作之余也能放松下。

今年国庆,在清溪水库施工工地,共有860多名建设者在岗位上度过假期,其中有360名工人奋战在大坝浇筑的各个作业面,全力赶进度。

与大坝浇筑同步,位于库区下方的输水隧洞和库区的改建公路也在加速推进。到目前为止,输水隧洞已开挖19.4公里,完成工程量的90%;公路工程已完成路基开挖27.1公里,占总长28公里的96.8%。

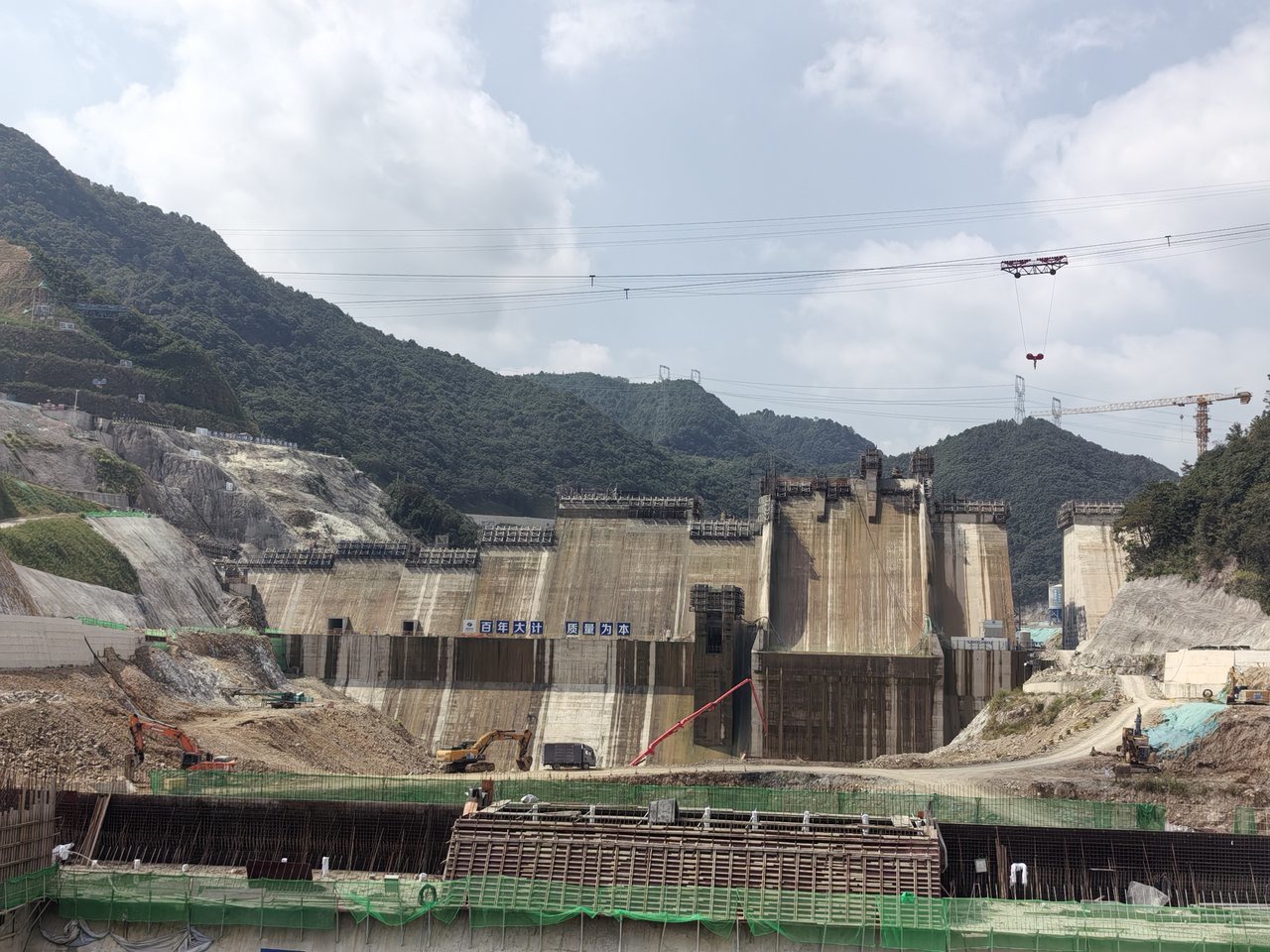

image_4

“按照水库建设指挥部的要求,我们正全力向大坝今年年底全线封顶目标冲刺。”王正大满怀信心地表示。

绿水青山,见证建设者们的辛勤付出。按照计划,清溪水库大坝将于今年年底完成浇筑,明年年底前,水库将建成蓄水。

编辑:季海鹰 审核:沈严 梅子满
