罗田平坦原抽水蓄能电站冲刺10月蓄水、明年7月首台机组发电
极目新闻记者 王永胜
通讯员 马全英 黄林源

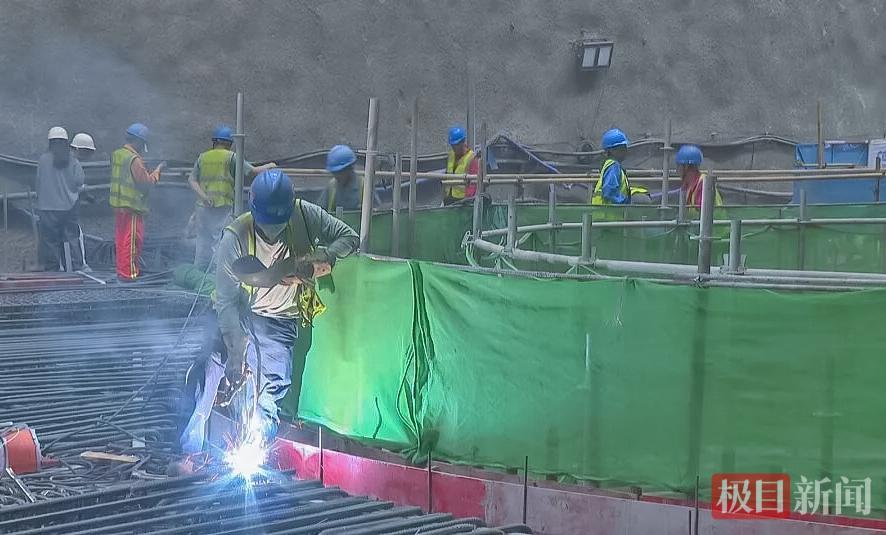

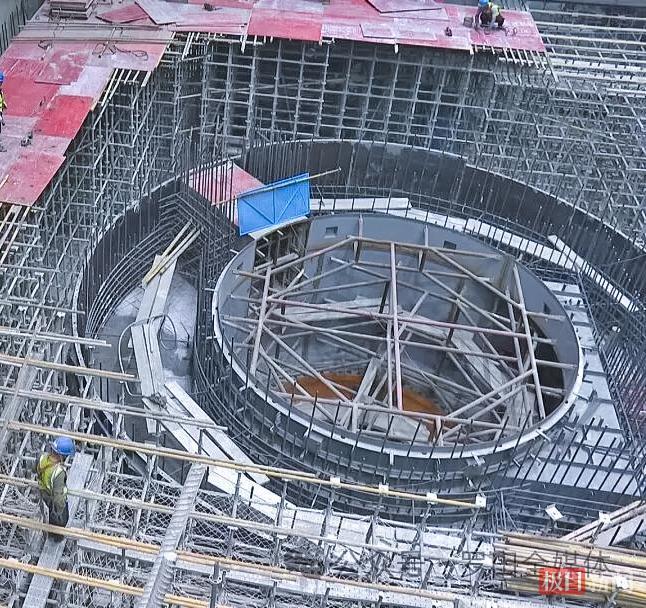

9月17日,罗田平坦原抽水蓄能电站地下厂房灯火通明,施工团队正全力开展尾水管、座环、蜗壳等水轮机埋件的吊装、就位与焊接作业,并同步开展机组基准网复测、机坑清整等工作。
据湖北能源集团罗田平坦原抽水蓄能有限公司总经理周大为介绍,今年主要任务是完成上下库大坝主体工程,预计10月蓄水,明年7月首台机组发电。

项目经过4年多合力攻坚,目前上下库主副坝、地下厂房基本完工,输水系统及地下交通管网已全部打通,开关站及500千伏外送工程正在加紧建设。项目已累计完成投资45亿元,累计在罗田缴纳税费3.4亿元。
平坦原抽水蓄能电站是湖北省“十四五”重大能源项目,拟装机规模1400兆瓦,安装4台单机容量350兆瓦机组,设计年发电量14.7亿千瓦时、年抽水电量19.6亿千瓦时,总投资约93.1亿元。建成后,电站将发挥调峰、填谷、调频、调相、储能和紧急事故备用等功能,每年可为罗田县增加产值约10亿元、贡献税收近2亿元。
(来源:极目新闻)
