毫米级攻坚!中国建造在哈萨克斯坦戈壁打造绿色能源标杆
极目新闻通讯员 童莉 崔宇轩
秋光正好,鏖战正酣。在哈萨克斯坦广袤的戈壁腹地,中国十五冶ERG80兆瓦尾气发电项目建设现场,焊花与风沙共舞,吊臂与烈日争辉。作为中亚地区首个规模化工业尾气资源化利用工程,这座承载着绿色发展与产能合作使命的海外项目,正以铿锵有力的建设节拍,奏响“一带一路”上的奋进强音。全体建设者锚定节点目标聚力攻坚,以实干实绩推动项目建设提质增效,在异国他乡书写中国建造的担当。

312单元机力通风塔顺利封顶
锅炉本体安装是该项目建设的首要关键节点。锅炉钢架总高29.45米,属高柔细长型钢结构体系,对安装精度要求近乎苛刻。而现场无硬化拼装场地,高空风扰变形风险极高,传统高空散拼工艺根本无法保障质量。面对难题,项目部迅速调整思路,确立“地面预制最大化、高空作业最小化”原则,搭建可周转刚性预制胎架,在地面完成全部钢架组对、焊接与尺寸复核,提前预留焊接收缩余量并采取反变形控制,从源头规避质量通病。最终通过“双机协同抬吊+实时风速监测”工艺,所有钢架模块一次性精准就位,高标准完成大板梁安装,同步闭环高空作业安全防护体系,为后续施工赢得宝贵主动。
锅炉核心受压设备——两台高压汽包的吊装,是整个工程中难度最大的节点之一。汽包单台自重32吨、总长9.8米,安装标高27.9米,属超危大起重作业。受炉体跨距限制,无法垂直水平起吊,需保持28度至40度倾斜姿态精准抬吊,施工及安全管控难度极大。项目部优化施工方案,采用“履带吊+顶部门架+滑轮组+卷扬机”四位一体复合抬吊工艺,通过轨迹模拟及全套力学验算优化载荷分配,构建多重安全兜底吊装体系。吊装前严格完成场地压实、门架验算、卷扬刚性锚固及吊索具检验,执行试吊静置检查制度;吊装全过程统一指挥、低速平稳抬升、实时监测风速与设备姿态,精准控制倾斜角度以规避结构碰撞。最终,两台汽包一次性精准就位,顺利完成本阶段核心大件施工,彰显了中国企业在海外超危大工程领域的过硬实力。

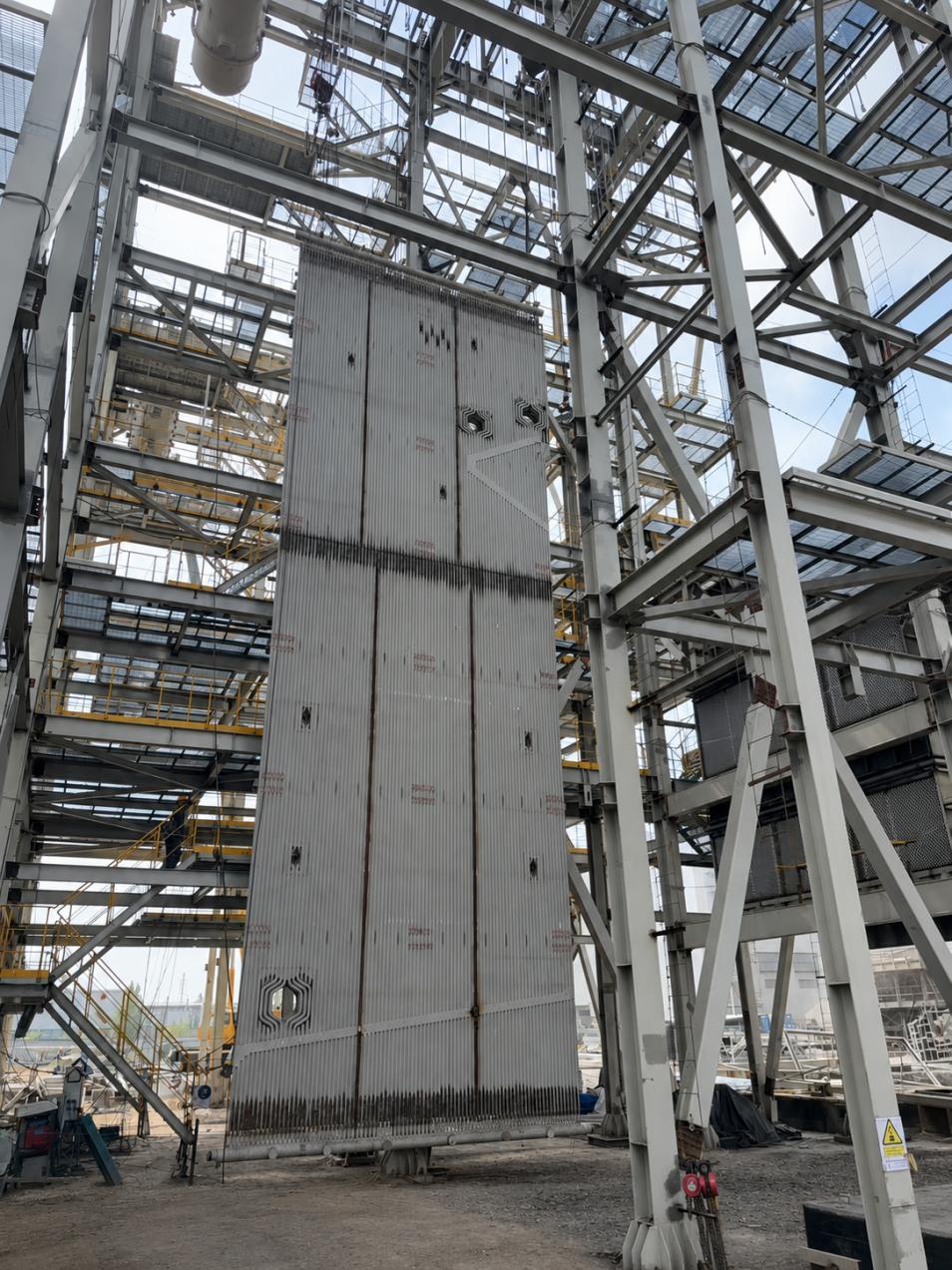

左侧水冷壁吊装就位

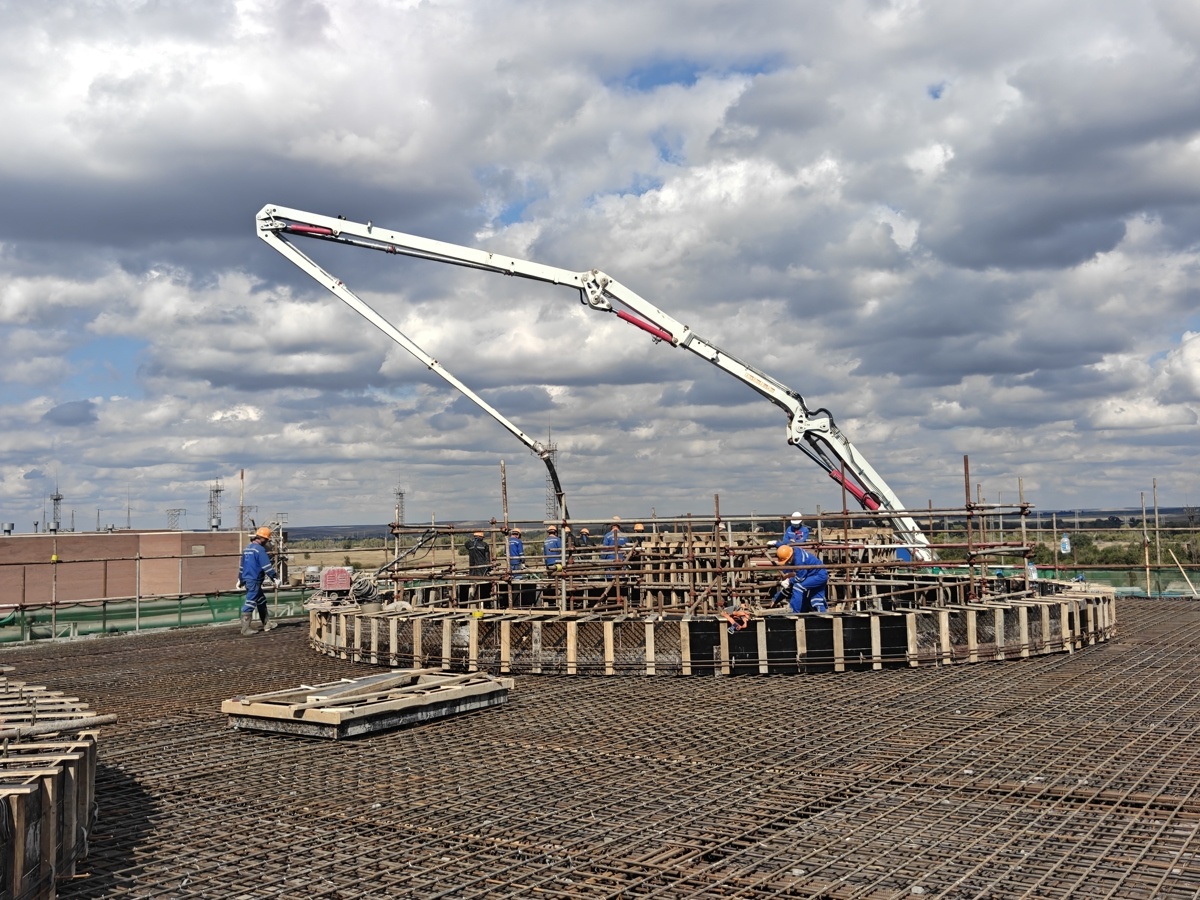

锅炉左侧水冷壁整体吊装就位,标志着锅炉受热面系统安装进入关键攻坚阶段。面对钢架结构密集、内部空间狭窄、毫米级精度标准等严苛要求,项目部提前布控,采用地面整体组合施工工艺,严格遵循点件检验、组合架搭设、管道通球试验、管屏组对、尺寸校核、刚性梁安装、整体吊装找正及密封焊接的全套标准化流程,优化吊点布局,科学设置主次协同多点吊装体系,有效抑制构件下挠与扭曲变形,在受限复杂工况下圆满完成吊装任务。与此同时,总长14.26米、重约39吨的300卧式圆筒形除氧器本体在17米高空一次性精准就位;净重24.498吨的176立式液氮储罐经双吊协同配合安全落位,两道工序均通过全程旁站督导、多级质控校验满足规范要求。主厂房屋架梁吊装完成,整体框架顺利成型,300单元主厂房全部32个设备基础也完成最后一方混凝土浇筑,土建施工取得阶段性重大突破。一个个节点的如期兑现,凝聚着建设者们的智慧与汗水,见证着中国标准、中国技术在中亚大地的落地生根。

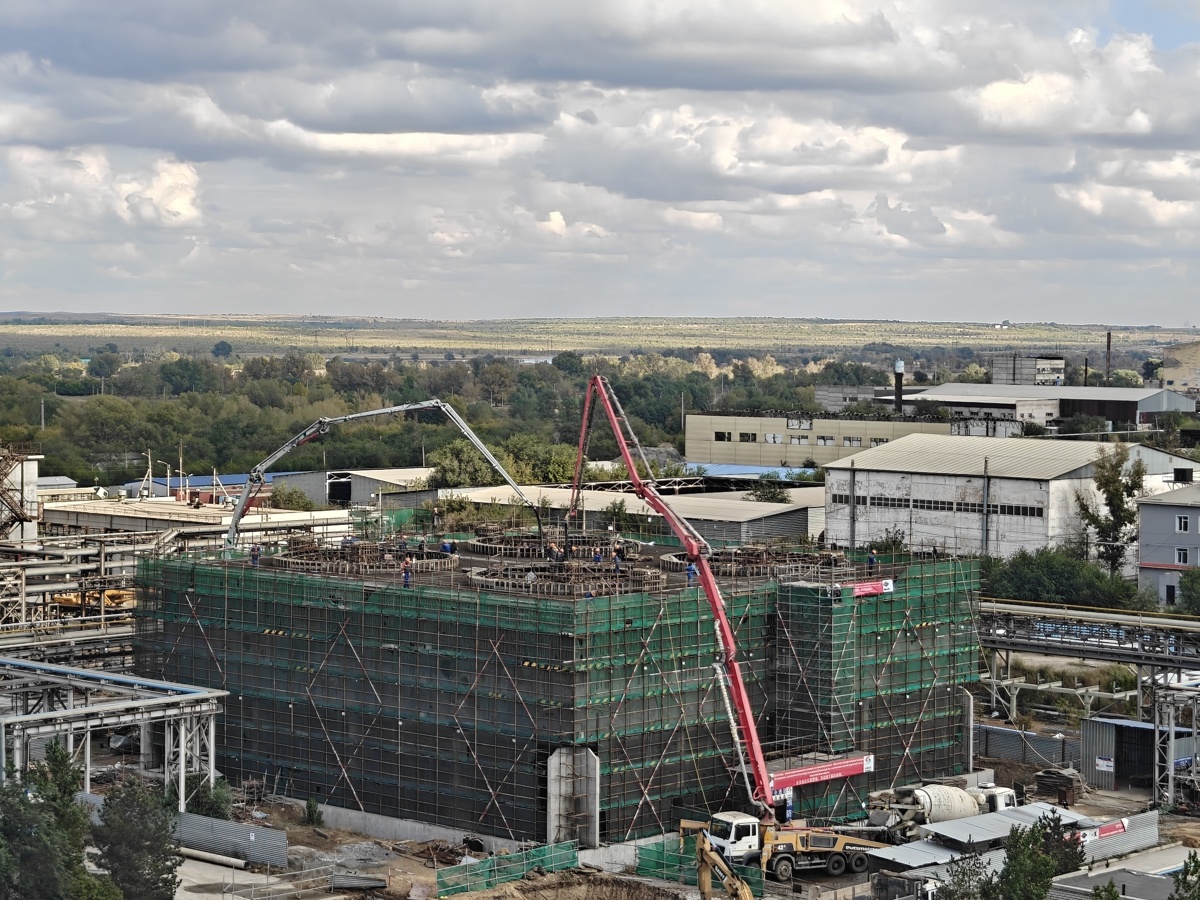

312单元机力通风塔顺利封顶
从戈壁荒滩到机组雏形,中国十五冶哈萨克斯坦ERG80兆瓦尾气发电项目全体建设者在风沙中坚守、在攻坚中突破,以技术创新破解海外施工难题,以精细化管理保障节点履约。该项目不仅是中亚地区工业尾气资源化利用的示范工程,更是“一带一路”倡议下绿色产能合作的生动实践。项目建成后,将有效提升当地工业尾气综合利用效率,助力哈萨克斯坦能源结构优化与绿色低碳发展,为深化中哈产能合作、推动共建“一带一路”高质量发展注入新的动力。在这片古老而充满希望的土地上,中国建设者正以实干为笔、以汗水为墨,绘就一幅合作共赢的时代画卷。
(来源:极目新闻)
更多精彩资讯请在应用市场下载“极目新闻”客户端,未经授权请勿转载,欢迎提供新闻线索,一经采纳即付报酬。24小时报料热线027-86777777。
“特别声明:以上作品内容(包括在内的视频、图片或音频)为凤凰网旗下自媒体平台“大风号”用户上传并发布,本平台仅提供信息存储空间服务。
Notice: The content above (including the videos, pictures and audios if any) is uploaded and posted by the user of Dafeng Hao, which is a social media platform and merely provides information storage space services.”
