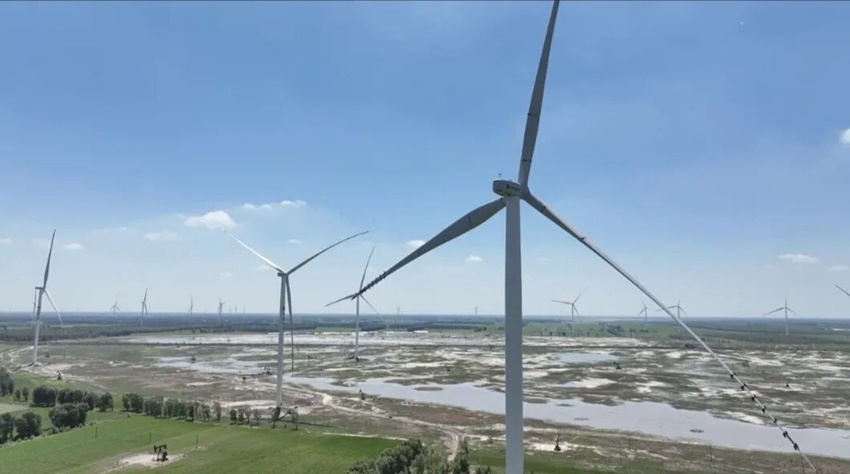

9月20日,从吉林油田新能源公司传来好消息,45万千瓦风光发电项目外输电量突破1亿千瓦时大关,实现创效3300万元,这标志着吉林油田这一大型“风光互补”绿色工程正式迈入稳定运行、质效“双提”新阶段。

45万千瓦风光发电项目是吉林油田依托吉林西部得天独厚的风能、太阳能资源禀赋,统筹土地资源、电网消纳等条件,在松原市乾安地区所推进的新能源重点建设项目。

该项目充分盘活油田闲置土地、低效井场、排涝区、废弃场站空间,统筹采用“光伏+风电”复合布局,推行“分期开工、分步实施”模式,10万千瓦光伏和35万千瓦风电两部分协同并进。其中,10万千瓦光伏发电项目于2月11日正式投运,35万千瓦风电项目5月份风机全部吊装完成,8月末并网投产,进一步增强了吉林油田新能源生产能力,大幅降低了外购网电比例,持续压降了生产环节碳排放,实现了经济效益和环保效益双赢。

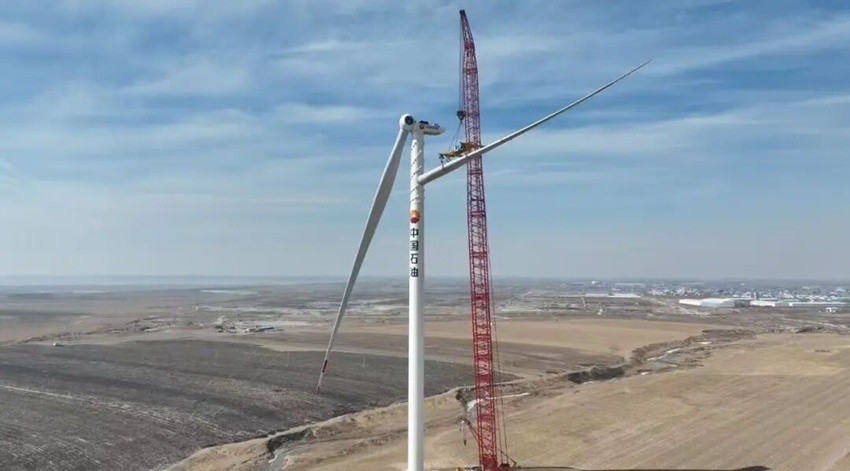

在项目建设中,吉林油田面对工期紧、任务重、施工条件恶劣等多重挑战,建立日调度、周复盘、月总结常态化机制,倒排工期、挂图作战保运行。其中,在严寒冬季,项目团队创新采用“暖棚封闭养护+风炮恒温”调控工艺,确保了所有风机基础施工一次性通过验收。进入今年春季以来,吉林油田上下同心,又逐一攻克道路翻浆、春耕期间施工受限、并网验收手续繁杂等困难,最终顺利完成了并网投产任务。

项目投产后,吉林油田将运维管理作为保障发电效率效益的核心环节。在制度建设方面,进一步完善风电场运行管理全过程制度、规范与流程,不断复盘、总结相关业务可借鉴可推广经验。在日常管理中,坚持“五零”理念不动摇,推行精细化运维错峰检修模式,员工充分依托夜间无光、电网限电等停机空档集中排查设备故障,做到检修不占用有效发电时段,从而取得了“限电不减产”的良好成效。同时,依托智能化、数字化运维平台,精准匹配电网调度需求,对发电设备远程监控、自动调控,运行数据实时监测,确保设备安全可靠运行。

1亿千瓦时背后,是吉林油田向绿而行、向新发力的坚实脚步迈入质效“双提”新阶段,吉林油田将继续以精细化运维、智能化管理,让每一缕风、每一束光释放更大绿色动能。
