哈电电机三季度多点开花 重点项目刷新“进度条”

暑气渐褪,初秋悄至。进入三季度,哈电集团哈尔滨电机厂有限责任公司各大项目建设全面提速、捷报频传。7月以来,从金沙江旭龙水电站到巴基斯坦塔贝拉五期扩建工程,从海阳核电到多地火电、抽水蓄能、燃气电站,哈电电机研制的机组接连完成座环吊装、定子吊装、满负荷试运行等关键节点,实干浇灌出累累硕果。

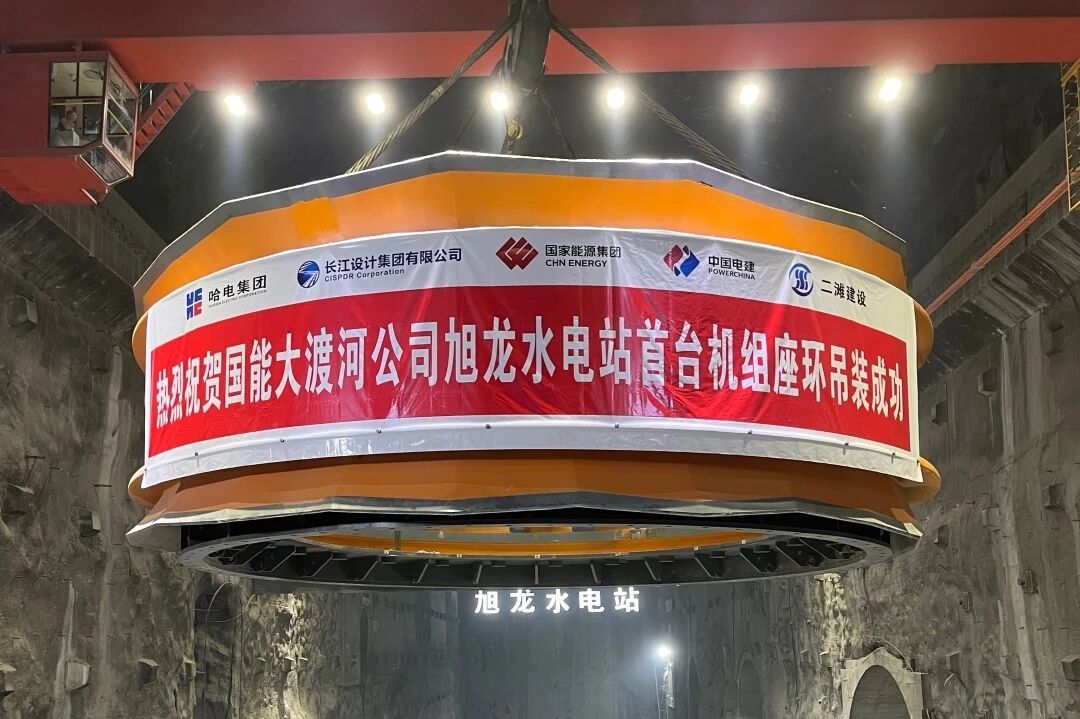

7月10日,国能大渡河公司金沙江旭龙水电站首台机组座环吊装成功。哈电电机为旭龙水电站自主研制的座环分四瓣制造,经长途运抵高原工地后,现场拼装焊接、无损检测、吊装各环节均一次性成功,有力证明了整套链条的成熟可靠。旭龙水电站是金沙江上游在建装机容量最大的水电站,规划安装4台单机容量600兆瓦混流式水电机组,全部由哈电电机研制。

国能大渡河公司金沙江旭龙水电站首台机组座环吊装成功

7月18日,海阳核电二期工程3号机组顺利完成汽轮发电机组每分钟1500转非核蒸汽冲转试验。试验过程中,发电机瓦温正常,各瓦轴振、瓦振水平良好,表明机组在额定转速下具备良好的运行状态,为后续反应堆装料、核蒸汽冲转以及并网发电奠定坚实基础。海阳核电二期工程包括3号、4号两台机组,单台额定容量1253兆瓦,是国家“十四五”规划重点核电项目。机组2台发电机均由哈电电机提供。二期机组投运后,将进一步扩大山东省稳定清洁电力供应规模,对优化山东能源结构、增强清洁电力保障能力具有重要意义。

7月20日,国能河北沧东电厂三期6号机组顺利完成168小时满负荷试运行,正式投入商业运行。至此,三期扩建工程两台机组全部建成投产。沧东电厂三期工程规划建设2台660兆瓦超超临界燃煤热电联产机组,机组发电机均由哈电电机提供。三期工程投产后,电厂电源支撑和热力保障能力将进一步提升。

7月22日,国能河北定州电厂三期扩建工程6号发电机圆满完成168小时满负荷试运行,各项主要运行参数良好。至此,三期扩建工程两台发电机组全面投入商业运行。定州电厂三期工程是河北省“十四五”重大支撑性电源项目,在原有一期2台600兆瓦、二期2台660兆瓦机组基础上,新建2台660兆瓦超超临界机组。

巴基斯坦塔贝拉五期扩建项目机组座环全部顺利吊装就位

8月2日,被誉为巴基斯坦“三峡工程”的巴基斯坦塔贝拉五期扩建项目3台水轮发电机组座环全部吊装就位,项目全面转入施工攻坚新阶段。塔贝拉五期水电项目共安装3台单机容量504兆瓦混流式水电机组,均由哈电电机研制,机组单机容量为中国出口最大。

8月5日,中洞抽水蓄能电站定速1号机定子顺利完成精准吊装,为后续机组安装工作奠定坚实基础。该电站共安装3台400兆瓦抽水蓄能机组,包括1台可变速、2台定速抽水蓄能机组,全部由哈电电机研制。其中,可变速抽水蓄能机组单机容量为国内最大。

8月8日,云霄抽水蓄能电站1号机定子顺利完成吊装,为完成年底首台机调试目标奠定基础。云霄抽水蓄能电站项目是福建省在建装机容量最大的抽水蓄能电站项目,与漳州核电形成国内首个核电+抽蓄联合运营模式,是全国首创核蓄一体化示范工程。电站共安装6台单机容量300兆瓦可逆式水泵水轮发电机组,均由哈电电机研制。

8月12日,国投吉能(舟山)燃气发电项目2号机组整套系统一次并网成功,为后续负荷提升、联合循环调试、性能试验及机组投产奠定基础。国投吉能(舟山)燃气发电项目位于浙江省舟山市,规划建设2台套745兆瓦级H级燃气—蒸汽联合循环机组,是浙江省首个H级燃气发电项目,机组2台发电机均由哈电电机提供。

中煤芒来煤电一体化项目1号机组顺利通过168小时满负荷试运行

8月14日,国能吉林热电有限公司“等容量替代”新建热电联产项目1号机组顺利完成168小时满负荷试运行,发电机各项主要运行参数良好,正式投入商业运行。吉林热电厂是吉林市重要的电源和热源点,此次项目采用“等容量替代”方式,利用已关停老机组场地,建设2台350兆瓦超临界热电联产机组,以效率更高、环保性能更好的新机组逐步替代老旧机组。机组2台发电机均由哈电电机提供。

8月15日,中煤芒来煤电一体化项目1号机组顺利通过168小时满负荷试运行,温度、振动等主要参数保持良好,顺利完成各项考核,正式投入商业运行。中煤芒来煤电一体化项目位于内蒙古锡林郭勒盟苏尼特左旗,对于增强蒙西电网末端电源支撑和系统调峰能力、促进区域新能源消纳和送出具有积极作用。项目共建设2台660兆瓦高效超超临界机组,发电机均由哈电电机提供。
